克服重重困難 及時交出完美答卷

2020-07-10 16:41:04  點擊:1246


  由于連續強降雨等極端天氣導致永州市公交公司右側山體區域出現山體滑坡,存在重大安全隱患,市公交公司及周邊居民生命和財產安全受到威脅,影響日常的生活和生產。市委、市政府的高度重視,要求立即組織論證,盡快消除安全隱患,確保人民群眾生命財產安全。該項民心工程被列為市委督查室和集團公司重點督查項目。

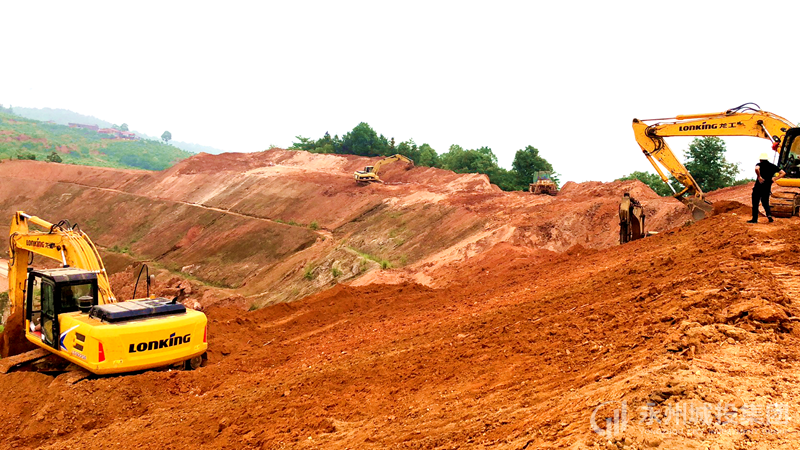

  瑞豐公司接到施工任務后,立即現場勘察,編制隱患治理方案,經市地質災害防治工作領導小組辦公室組織市應急管理局、市自然資源和規劃局、市水利局、市電力局、市園林局、瀟湘公園及相關社區進行可行性論證,最終確定治理方案:采取土石方挖運、砌筑擋土墻、截排水溝、播撒草籽、錨桿、掛網噴漿等措施和施工工藝消除不穩定斜坡安全隱患。

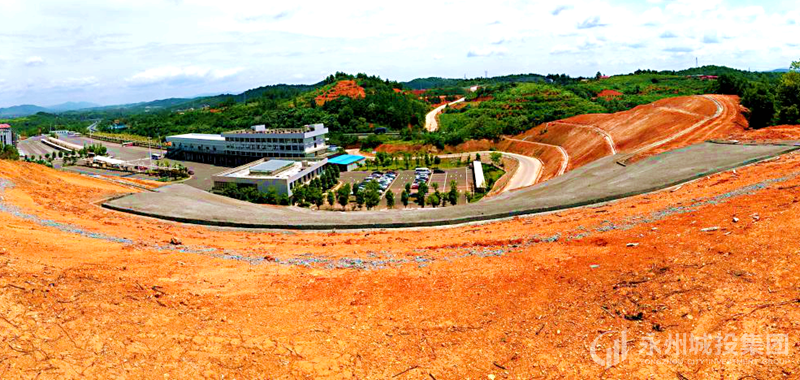

  由于工程量大,工期緊,施工中遇到的重重難題增加了施工難度:一是村民因征地、青苗款未補償?shù)轿坏葐栴}阻工4次造成停工21天;二是中途方案調整,工程量增加;三是5月下雨天數達16天,6月多日暴雨黃色預警。面對困難和問題,瑞豐公司精心組織,科學調度,一是先行墊付青苗款,緩解阻工矛盾;二是根據實際情況及時調整施工方案;三是克服高溫酷暑和場地濕滑,搶抓有利天氣,節假無休,輪班作業,追趕因阻工和下雨滯后的工期。最終如期在6月30日圓滿完成全部施工任務。(瑞豐公司 王萬軍)
